建筑铝合金模板生产加工流程

发布时间:2020-5-25 19:19:03 点击次数: 分享到:
        建筑铝合金模板包括平面(墙身及楼面,梁)模板、阴角模板、阳角模板、连接角模等通用模板。配件的连接包括子弹形销子、鍥片、紧固螺栓、对拉螺栓等;配件的支承件包括钢背楞、单支顶、斜撑等。建筑铝合金模板生产设备基本配置包括生产锯床、排冲、剪板机、铣槽机、冲床、特种焊机(焊接机器人/机械臂),周转用天车、周转小车/托盘等,辅助设备空压机、电阻焊机、钻床、铣床、焊工工作台及工装夹具等。 建筑铝合金模板的支撑体系对于梁、板使用梁板支撑杆,采用早拆可调节钢支撑作为梁、板内支撑满堂架,杆件的中部可进行杆件高度的调整,以便保证模板支撑高度调整;对于剪力墙则设置合理的背楞,背楞之间用对拉螺杆相连,墙体采用两边对拉且上下局部呈三角形的支撑系统。

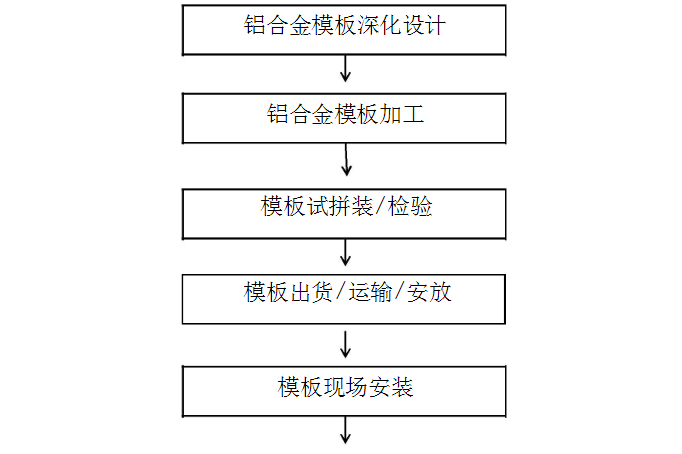

建筑铝合金模板生产加工流程图

        建筑铝合金模板设计:根据项目结构、建筑、机电等图纸,绘制模板施工现浇混凝土结构平面图及各部位剖面图纸。 根据模板施工现浇混凝土结构平面图,绘制配板设计图、连接件和支承系统布置图、细部结构和异型模板详图及特殊部位详图。 根据结构构造型式和施工条件确定模板荷载,对模板和支承系统做力学验算。 编制铝模板与配件的规格、品种与数量明细表。 制定技术及安全措施,包括:模板结构安装及拆卸的程序,特殊部位、预埋件及预留孔洞的处理方法,安全措施。  制定铝模板及配件的周转使用方式与计划。编写模板工程施工方案。
        建筑铝合金模板生产:切割、冲孔、焊接、喷涂等4个缓解,对于一般铝合金模板厂家来说,每月产能约为2W平方米,一栋楼铝合金模板面积约为1500平方米,理论上3天可以完成一栋楼的模板生产,如需喷涂时间增加。
        建筑铝合金模板检验:铝合金模板承受的荷载应根据现行***标准《混凝土结构工程施工质量验收规范》GB 50204和《建筑施工模板安全技术规范》JGJ162的有关规定进行计算。
       建筑铝合金模板运输:经检查合格的模板,应按照安装程序进行堆放和装车。平行叠放时应稳当妥贴,避免碰撞,每层之间应加垫木,模板与垫木应上下对齐,底层模板应垫离地面不小于10cm。立放时,必须采取措施,防止倾倒并保证稳定,平装运输时,应整堆捆紧,防止摇晃摩擦。 
       建筑铝合金模板安装流程:测量放线—→墙(柱)钢筋绑扎—→预留预埋—→隐蔽工程验收—→墙(柱)铝模板安装—→梁(楼板)铝模板安装—→校正加固—→梁(楼板)钢筋绑扎—→预留预埋—→隐蔽工程验收—→混凝土浇筑及养护—→模板拆除—→模板倒运、进入下一层铝模板的施工。
